Am 13. 01.2026 fand die Informationsveranstaltung zur Maßnahme für alle betroffenen Eigentümer:innen in der Matthias-Jakobs-Stadthalle statt.

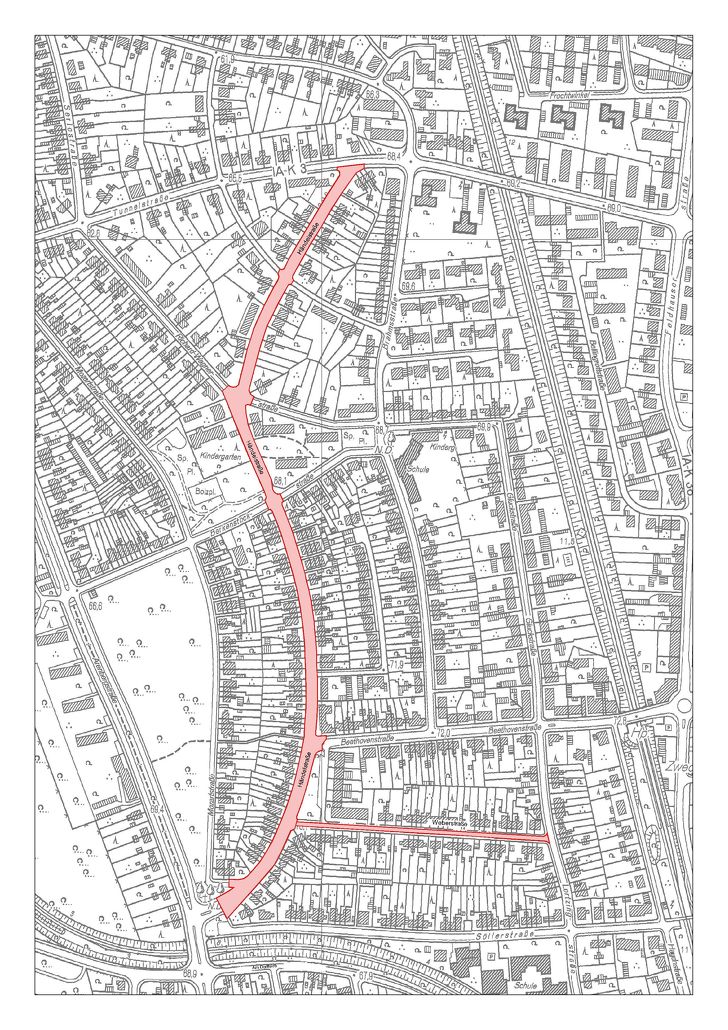

Beschreibung der Baumaßnahme:
Die Stadt Gladbeck erneuert den Abwasserkanal in der Händelstraße zwischen Beethovenstraße und Tunnelstraße, sowie in der Weberstraße zwischen Hausnummer 4 und 5.
Zusätzlich werden die Fahrbahn und Gehwege in der Händelstraße zwischen Mozartstraße und Tunnelstraße sowie die Fahrbahndecke in der Weberstraße zwischen Händelstraße und Lortzingstraße erneuert.
Die Arbeiten erfolgen in einzelnen Bauabschnitten. Diese werden nacheinander bearbeitet und jeweils teilabgeschlossen.
1. Bauabschnitt:
Weberstraße von Händelstraße bis Lortzingstraße
Kanalneubau von Hausnummer 4 bis 5
Erneuerung der Fahrbahndecke in der gesamten Straße
2. Bauabschnitt:
Händelstraße von Mozartstraße bis Beethovenstraße
Kein Kanalneubau, ggf. Erneuerung von Hausanschlüssen
Erneuerung der Fahrbahndecke im gesamten Abschnitt
Erneuerung des östlichen Gehweges Mozartstr. bis Weberstraße im Vollausbau
Erneuerung des östlichen Gehweges Weberstraße bis Beethovenstraße als Pflastererneuerung
3. Bauabschnitt:
Händelstraße von Beethovenstraße bis Berkenstockstraße
Kanalneubau im gesamten Abschnitt
Straßenvollausbau im gesamten Abschnitt
Erneuerung des östlichen Gehweges Beethovenstr. 1 bis im Vollausbau
Erneuerung des östlichen Gehweges Händelstr. 16 bis Berkenstockstr. als Pflastererneuerung
4. Bauabschnitt:
Händelstraße von Berkenstockstraße bis Richard-Wagner-Straße
Kanalneubau im gesamten Abschnitt
Straßenvollausbau im gesamten Abschnitt
Erneuerung des westlichen Gehweges im Vollausbau
Erneuerung des östlichen Gehweges als Pflastererneuerung
5. Bauabschnitt:
Händelstraße von Richard-Wagner-Straße bis Schubertstraße
Kanalneubau im gesamten Abschnitt
Straßenvollausbau im gesamten Abschnitt
Erneuerung des westlichen Gehweges im Vollausbau
Erneuerung des östlichen Gehweges als Pflastererneuerung
6. Bauabschnitt:
Händelstraße von Schubertstraße bis Tunnelstraße
Kein Kanalneubau, ggf. Erneuerung von Hausanschlüssen
Straßenvollausbau im gesamten Abschnitt
Erneuerung des westlichen Gehweges im Vollausbau
Erneuerung des östlichen Gehweges als Pflastererneuerung
Je nach Umfang und Länge dauern die Arbeiten in den einzelnen Abschnitten mehrere Monate. Die Gesamtbauzeit für die Maßnahme beträgt voraussichtlich knapp 3 Jahre. Der Baubeginn ist für Mai 2026 geplant.
Bitte beachten Sie, dass es während der Bauzeit im jeweiligen Abschnitt zeitweise zu baustellenbedingten Einschränkungen, erhöhter Lautstärke und Schmutzentwicklung kommen kann. Alle Einschränkungen werden, wann immer technisch möglich, versucht zu vermeiden oder so gering wie möglich gehalten.
Beispiele für Einschränkungen sind u. A. die Befahrbarkeit der Straße, reduzierte Parkmöglichkeiten, kurzzeitig gesperrte Zufahrtmöglichkeiten zu Grundstücken/Garagen und die Einrichtung von Sammelstellen für Abfallbehälter.
Alle Anlieger:innen werden rechtzeitig mittels Postwurfsendungen über konkrete Besonderheiten zur Baumaßnahme informiert.
Alle aktuellen Informationen und Anliegerinformationen finden Sie auch immer auf dieser Seite.
